시장 읽기 · 기준일 2026-10-13 · 공개 자료 정리(종목 추천 아님)
AI 투자의 병목이 칩에서 전기로 옮겨 가고 있다는 이야기가 나옵니다. 전기를 만드는 설비, 전기를 나르는 전력망, 그 사이의 변압기까지 줄줄이 밀려 있기 때문입니다. 이 글은 어느 회사가 오를 것인지를 말하지 않습니다. 보도와 기관 자료에 나온 숫자로 병목이 어디에 있는지, 그리고 반대 신호는 무엇인지 정리합니다.
국제에너지기구(IEA) 전망: 전 세계 데이터센터 전력 소비
2024년 약 415TWh → 2030년 약 945TWh
핵심만 세 줄
- IEA는 전 세계 데이터센터 전력 소비가 2030년까지 두 배 이상 늘 것으로 봅니다. 문제는 총량보다 속도입니다.
- 병목은 세 겹입니다. 전력망 연결 대기, 발전 설비(가스터빈) 대기, 변압기·송전 설비 납기가 모두 길어졌습니다.
- 반대 신호도 있습니다. 미국 전력회사 Exelon은 확률 높은 데이터센터 부하 전망을 약 18GW에서 약 11GW로 낮췄습니다. 수요 전망은 틀릴 수 있습니다.
1. 무슨 일이 벌어지고 있나
- IEA는 전 세계 데이터센터 전력 소비가 2024년 약 415TWh에서 2030년 약 945TWh로 두 배 이상 늘 것으로 봅니다. 일본 전체 전력 소비량과 비슷한 규모입니다.
- AI에 특화된 데이터센터의 전력 수요는 같은 기간 4배 이상 늘어난다고 합니다.
- 미국에서는 앞으로 전력 수요 증가분의 거의 절반을 데이터센터가 차지할 전망입니다.
- 전력 업계 조사기관 Uptime Institute는 2026년 데이터센터 확장의 가장 큰 제약으로 전력을 꼽았습니다. IEA는 전력망 병목을 풀지 못하면 계획된 데이터센터 프로젝트의 약 20%가 지연될 수 있다고 경고합니다.

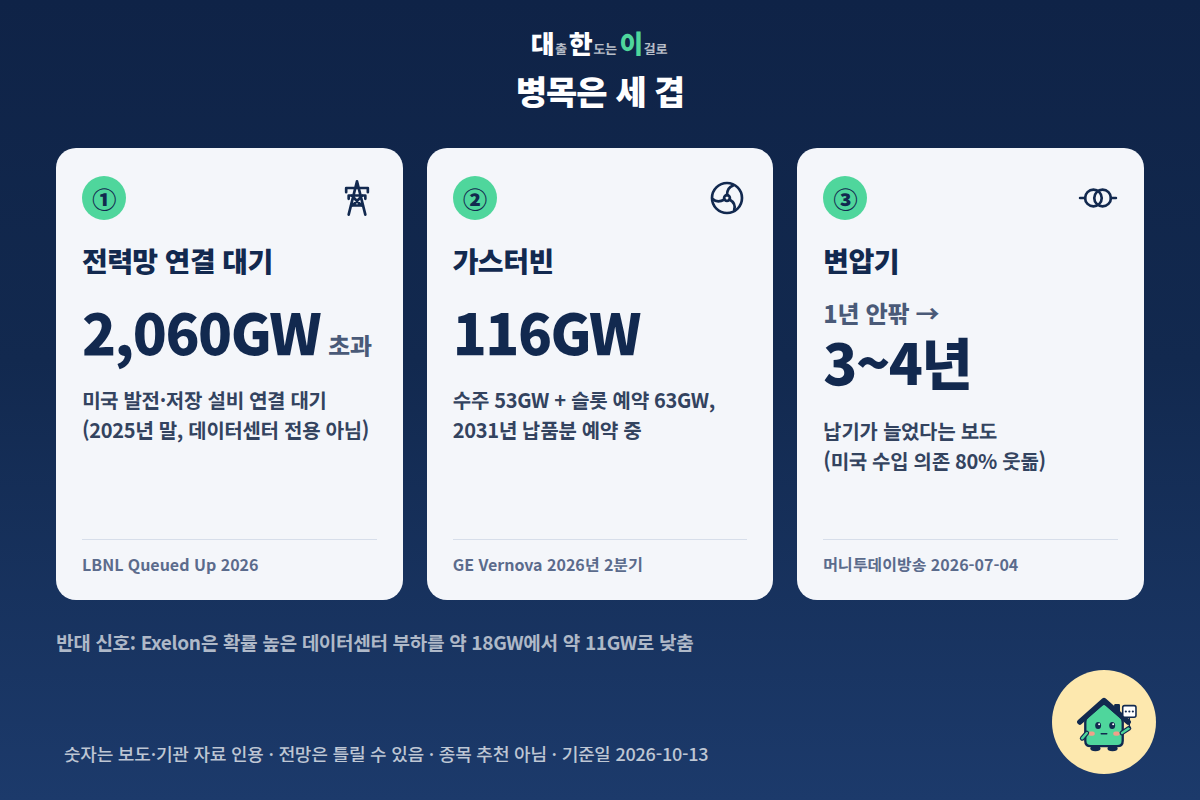

2. 병목은 세 겹입니다
- ① 전력망 연결 대기: 미국에서는 2025년 말 기준 2,060GW가 넘는 발전·저장 설비가 전력망 연결을 기다리고 있습니다(로런스버클리국립연구소 Queued Up 2026). 데이터센터용만이 아니라 전체 연결 대기 물량입니다.
- ② 발전 설비(가스터빈) 부족: GE Vernova는 2026년 2분기 말 가스터빈 수주와 슬롯 예약 합계가 116GW라고 7월 22일 발표했습니다. 이 중 설비 수주잔고가 약 53GW, 슬롯 예약이 약 63GW이고, 2031년 납품분 예약을 받고 있다고 합니다. 지멘스에너지 약 69GW, 미쓰비시중공업 대형 터빈 약 35GW라는 보도도 있습니다.
- ③ 변압기·송전 설비: 미국은 변압기 수입 의존도가 80%를 웃돌고, 납기가 예전 1년 안팎에서 3~4년으로 늘었다고 보도됐습니다(머니투데이방송, 2026-07-04. 기사에 출처 기관은 표시돼 있지 않습니다).

그래서 빅테크는 전력망을 기다리지 않고 자체 발전설비를 짓거나 원전 전력을 장기 계약하는 쪽으로 움직입니다. 보도된 사례는 다음과 같습니다.
- 마이크로소프트: 스리마일섬 1호기 재가동(835MW, 첫 전력 2027년)
- 구글: Kairos Power와 500MW 규모 소형모듈원전(SMR)
- 메타: 최대 6.6GW 규모 원전 계약
IEA는 데이터센터 전력 증가분의 절반을 재생에너지(저장장치 포함)가 채우고, 가스와 원전이 비슷한 규모로 추가될 것으로 봅니다.
3. 한국은?
- 한국IDC는 국내 데이터센터 전력 수요가 2025년 4,461MW에서 2028년 6,175MW로 약 1.4배 늘 것으로 봅니다. 수도권에 몰려 있어 전력 인프라 불균형이 심해지고 있다고 지적합니다.
- 이 흐름은 국내 전력기기·전선 업체의 수주로 이어졌다는 보도가 나옵니다. 국내 전력기기 4사와 전선 2사의 합산 수주잔고가 2026년 1분기 기준 50조원을 넘었다고 합니다(파이낸셜뉴스, 2026-07-06).
4. 영역별 회사 지도
| 영역 | 하는 일 | 대표 회사 |
|---|---|---|
| 가스터빈 | 자체 발전·신규 발전소 | GE Vernova, 지멘스에너지, 미쓰비시중공업 |
| 원자력 | 기존 원전 재가동, SMR 개발 | Constellation, Kairos Power, X-energy, Oklo, TerraPower |
| 변압기·배전 | 전압을 바꾸고 전기를 나눔 | HD현대일렉트릭, 효성중공업, LS일렉트릭, 일진전기 |
| 전선 | 송전용 케이블 | LS전선, 대한전선 |
| 수요처(빅테크) | 전력을 사는 쪽 | 마이크로소프트, 구글, 아마존, 메타 |
※ 영역별로 어떤 회사가 있는지 정리한 표이며 특정 종목을 추천하는 것이 아닙니다. 회사 이름의 순서는 우열이나 추천 순서가 아닙니다.
5. 반대 신호도 같이 봅니다
- 미국 전력회사 Exelon은 2026년 7월 30일 실적 발표에서 "확률 높음"으로 잡던 데이터센터 전력 부하를 약 18GW에서 약 11GW로 낮췄습니다. 서명된 계약을 요구하면서 투기성 프로젝트를 걸러낸 결과라고 설명했습니다.
- GE Vernova의 116GW 중 절반 넘는 약 63GW는 아직 설비 수주가 아닌 슬롯 예약입니다.
- 수요 전망은 틀릴 수 있습니다. 숫자는 반기마다 다시 확인해 보세요.
6. 직접 확인할 숫자
- 데이터센터 전력 전망: IEA 'Energy and AI' 보고서
- 미국 연결 대기 물량: 로런스버클리국립연구소(LBNL) Queued Up
- 터빈 대기 물량: GE Vernova·지멘스에너지·미쓰비시중공업 분기 실적 발표
- 국내 수주잔고: 각 사 분기보고서
적립식으로 지수에 투자 중이라면, 물가를 반영한 실질 수익이 얼마인지 직접 계산해 볼 수 있습니다. 입력한 금액은 이 기기 안에서만 계산됩니다.
내 적립 수익을 물가 반영해 계산해 보기 →출처
- GE Vernova 2026년 2분기 실적, 가스터빈 수주·슬롯 예약 116GW(Utility Dive, 2026-07-23)
- GE Vernova 가스터빈 백로그 116GW, 설비 53GW·슬롯 예약 63GW(Turbomachinery Magazine, 2026-07-23)
- Exelon 데이터센터 확률 높은 부하 약 18GW → 약 11GW(Utility Dive, 2026-07-30 실적 발표)
- 로런스버클리국립연구소, Queued Up: 2026 Edition(2025년 말 기준 전력망 연결 대기 2,060GW 초과)
- 한국IDC, 국내 데이터센터 전력 수요 전망(2025년 4,461MW → 2028년 6,175MW)
- 머니투데이방송, 변압기 품귀 관련 보도(2026-07-04)
- 파이낸셜뉴스, 북미 변압기 1위 HD현대일렉트릭 수주목표 상향(2026-07-06)
- Energy and AI 핵심 요약(NS Energy), IEA 전망 정리
- Data Centers Will Use Twice as Much Energy by 2030(Scientific American)
- AI data centres risk running out of power(Benefits and Pensions Monitor)
- Uptime Institute 2026 전망(CIO Korea)
- Natural gas turbine manufacturers see order backlog grow(EUCI), 지멘스에너지·미쓰비시중공업 물량
- The Gas Turbine Shortage Just Became AI's Biggest Constraint(OilPrice)
- Every Nuclear-Powered Data Center Deal in 2026(SMR Intel), 원전 계약 정리
틀린 부분이나 궁금한 점이 있었다면 여기에 알려 주세요 (1분, 금액·이름·주소는 적지 마세요).
⚠ 이 글은 공개된 자료를 정리한 정보 제공용이며 특정 종목·상품의 매수·매도 추천이 아닙니다. 수요 전망과 기업 수치는 바뀔 수 있고, 투자 판단과 책임은 본인에게 있습니다. 대한이는 대출·주택 중개와 금융상품 판매를 하지 않는 개인이 만든 민간 참고용 도구이며, 정부·금융기관·언급된 회사와 무관합니다.
